Şantiye beklemesi yalnızca dakika kaybı değildir. Mikserin santrale dönüşünü ve yeni sefere başlamasını geciktirerek filo kapasitesini bağlayabilir. ARVETRAK ile hedef, yalnızca beklemeyi görmek değil, beklemenin nerede ve neden oluştuğunu belirlemektir.
HAZIR BETON • TRANSMİKSER • ŞANTİYE OPERASYONU
60 Mikseriniz Var: Gerçekte Kaçı Çalışıyor, Kaçı Şantiyede Bekliyor?
Mikser şantiyeye ulaştı ama boşaltmaya başlamadı. Bir araç için 15–20 dakika küçük görünebilir. Aynı gecikme gün boyunca onlarca sevkiyatta tekrarlandığında ise filonun önemli bir bölümü yeni sefere dönemeden şantiyede bağlı kalabilir. Bu yüzden hazır beton operasyonunda yalnızca mikserin nerede olduğunu değil, zamanın nerede kaybolduğunu görmek gerekir.

60 saniyelik yönetici özeti
Beton mikserde ne kadar bekleyebilir?
Betonun mikserde ne kadar süre bekleyebileceğine bütün karışımlar için tek bir saat değeriyle cevap verilmemelidir. Karışım tasarımı, katkılar, sıcaklık, taşıma ve boşaltma koşulları ile proje şartnamesi birlikte değerlendirilir. İzin verilen süre ve betonun kabulü üretici ve sorumlu teknik ekip tarafından geçerli şartlara göre belirlenmelidir. Araç takip sistemi varış ve saha kalışını kaydedebilir; betonun hâlâ uygun olduğunu tek başına kanıtlamaz. Bu yazıdaki şantiye bekleme süresi operasyon ölçümüdür, beton kalite kabul süresi değildir.
| Ölçüm | Dayanak | Sınır |
|---|---|---|
| Saha kalış süresi | Geofence giriş ve çıkışı | Betonun kalitesini göstermez. |
| Aktif boşaltma | Doğrulanmış üstyapı veya sensör sinyali | PTO tek başına her araçta yeterli değildir. |
| Beton kabulü | Üretici, proje şartnamesi ve kalite değerlendirmesi | GPS kaydından çıkarılamaz. |

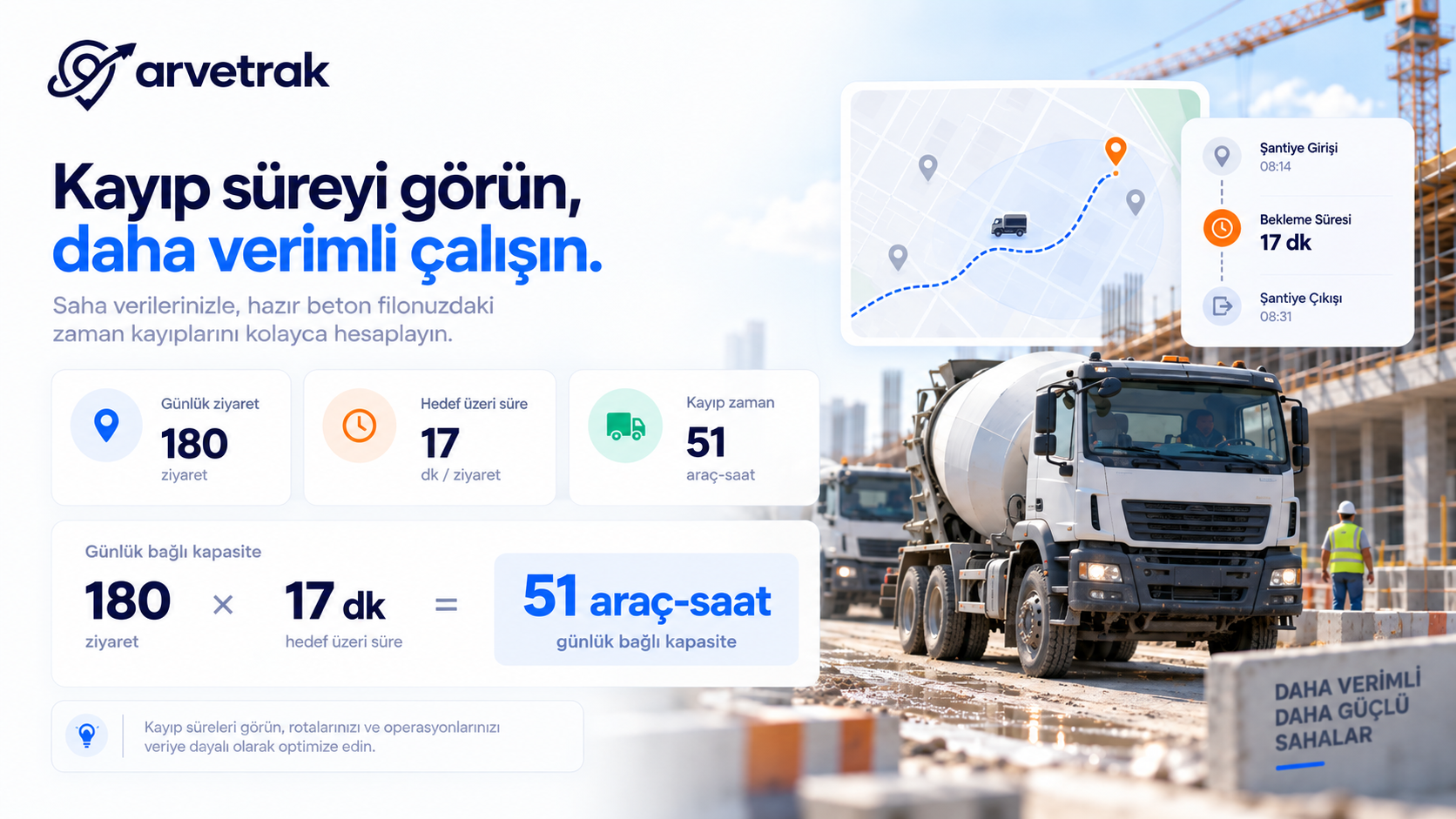

ÖNCE KENDİ FİLONUZDAKİ KAYIP ZAMANI HESAPLAYIN

Konuya cihazdan başlamayalım. Önce operasyonunuzdaki büyüklüğü görelim.
Varsayımsal olarak bir hazır beton firmasının günde 180 şantiye ziyareti yaptığını ve her ziyarette hedefin üzerinde ortalama 17 dakika kaldığını düşünelim.
- Günlük şantiye ziyareti 180
- Ziyaret başına hedef üzeri süre 17 dk
- Toplam hedef üzeri süre 3.060 dk
- Günlük bağlı kapasite 51 araç-saat
Bu hesap 51 saatlik doğrudan finansal zarar anlamına gelmez. Filo kapasitesinin hedefin üzerindeki saha süresinde ne kadar bağlı kaldığını gösterir. Önce bu sürenin gerçekten azaltılabilir kısmı bulunmalıdır.
MİKSER ŞANTİYEDE NEDEN BEKLİYOR?

Şantiyede görülen her bekleme aynı problem değildir. Bir araç takip sistemi mikserin sahaya ne zaman geldiğini gösterebilir; ancak operasyon yönetimi için bir sonraki adım bu sürenin neden oluştuğunu anlamaktır.
- Mikser şantiye bölgesine girdi.
- Gerçek varış zamanı kaydedildi.
- Pompa hazır mı?
- Hazır değilse: pompa / saha hazırlığı beklemesi adayı.
- Önünde başka mikser var mı?
- Varsa: sevkiyat aralığı veya şantiye kapasitesi incelenmeli.
- PTO veya üstyapı operasyonu başladı mı?
- Başlamadıysa: kabul, manevra veya boşaltma öncesi bekleme olabilir.
- Operasyon tamamlandı ve araç çıktı.
- Şantiye kalış süresi ve bir sonraki çevrim hesaplanır.
Bu yapı sayesinde “araç 47 dakika şantiyede kaldı” bilgisinden, “47 dakikanın hangi operasyon aşamalarında oluştu?” sorusuna geçebiliriz.

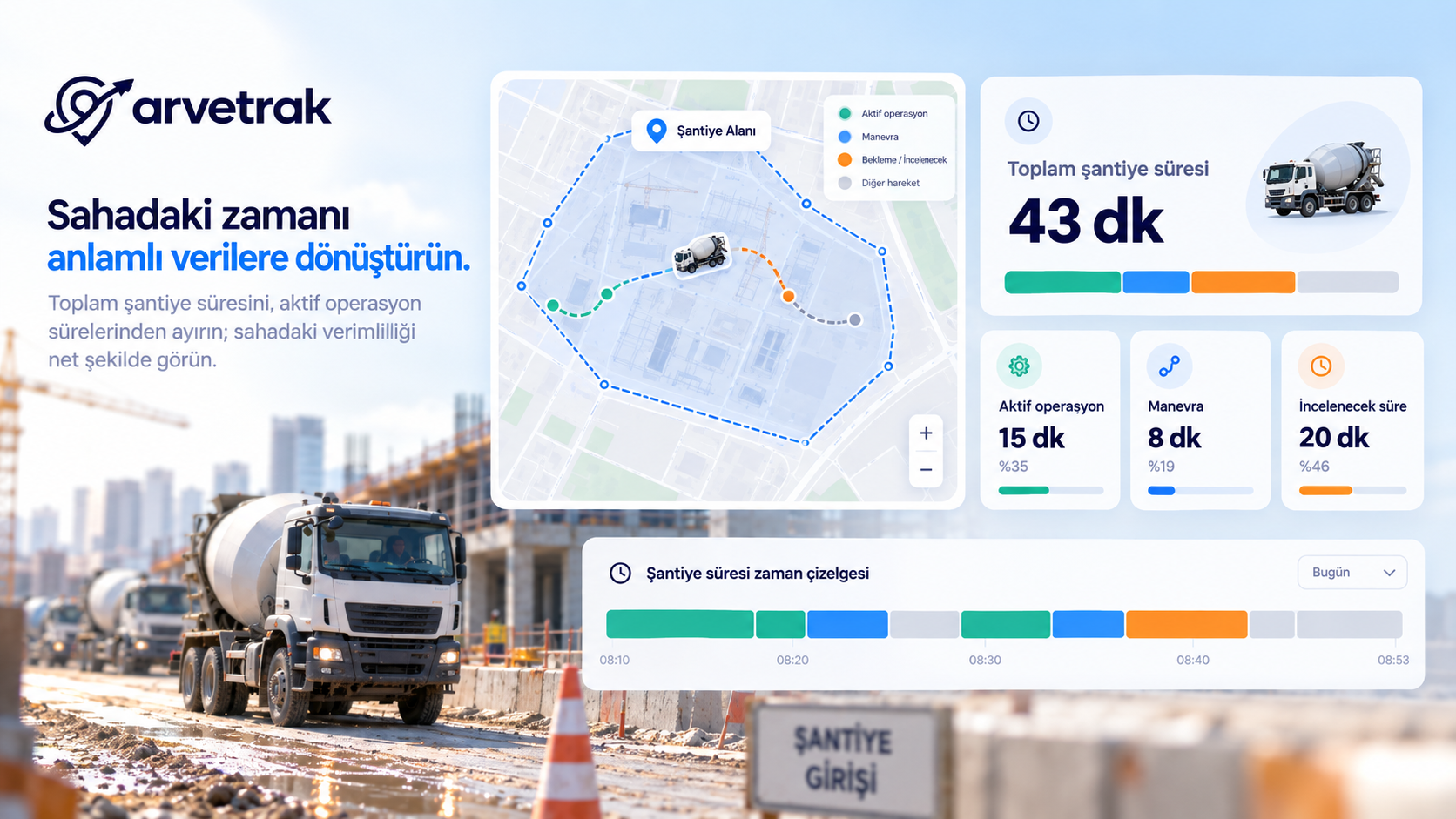

43 DAKİKA ŞANTİYEDE KALAN MİKSER GERÇEKTEN 43 DAKİKA MI BEKLEDİ?

Hayır. Şantiye kalış süresi ile bekleme süresi aynı şey değildir.
Örnek bir sefer:
Şantiyeye giriş: 10:14
Şantiyeden çıkış: 10:57
Toplam saha süresi: 43 dakika
Eğer proje altyapısı gerçek aktif operasyonu güvenilir şekilde ayırabiliyorsa örneğin:
| Süre | Dakika | Yorum |
|---|---|---|
| Toplam şantiye kalış | 43 | Geofence giriş → çıkış |
| Aktif üstyapı / boşaltma | 15 | Projede doğrulanmış operasyon sinyali |
| Normal manevra / hazırlık | 8 | İşletmenin tanımladığı tolerans |
| İncelenecek süre | 20 | Darboğaz analizi adayı |
Buradaki 20 dakika da otomatik olarak “gereksiz zaman” değildir. Pompa hazırlığı, güvenlik prosedürü veya saha kabulü gibi nedenler araştırılmalıdır.

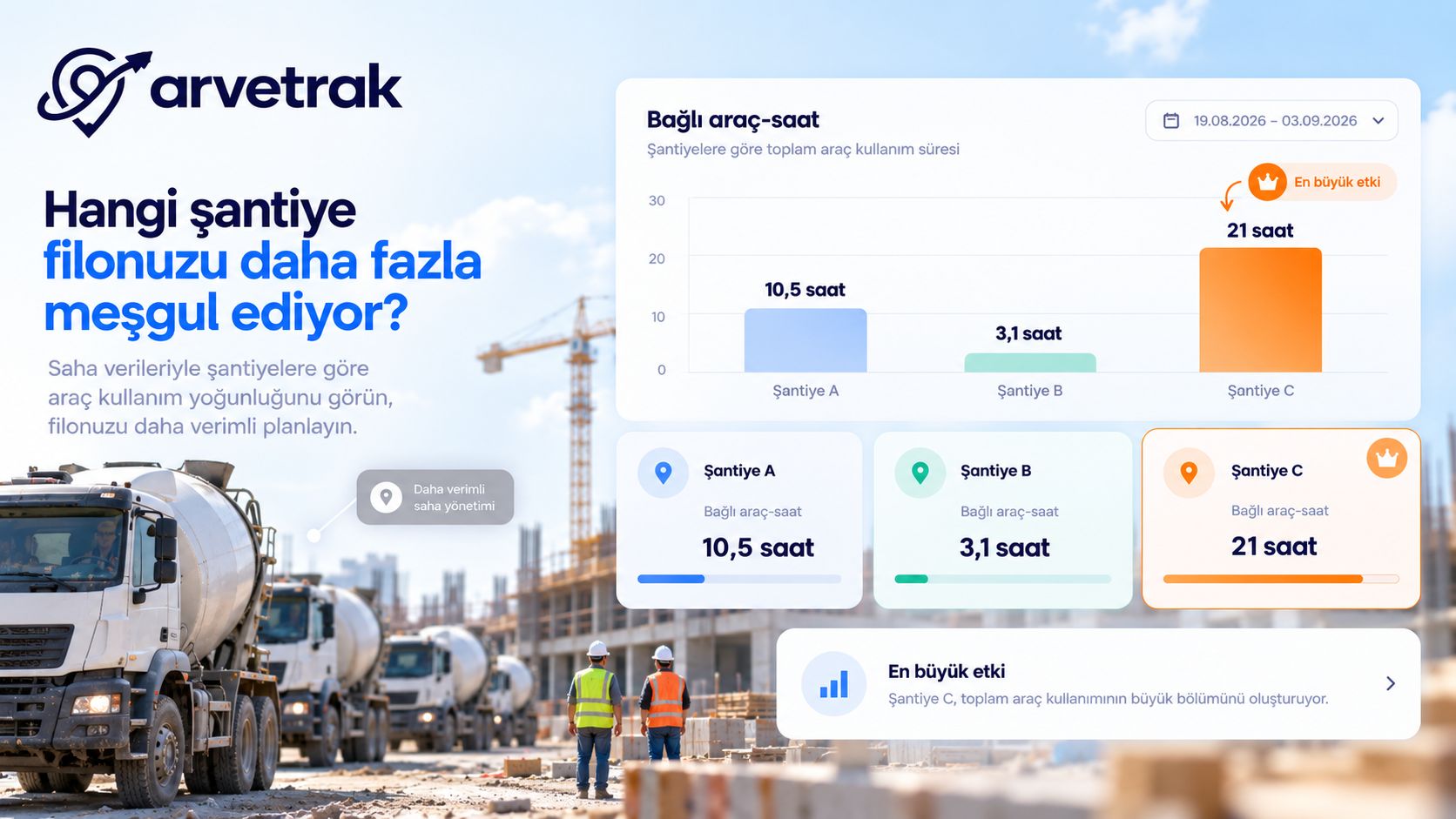

ŞANTİYEYE NE ZAMAN GİRDİ, NE ZAMAN ÇIKTI?

Şantiye sınırları geofence araç takip ile dijital bölgelere dönüştürüldüğünde mikserlerin gerçek giriş ve çıkış zamanları otomatik olarak kaydedilebilir.
Büyük bir hazır beton işletmesinde bu yaklaşım özellikle önemlidir. Operasyon ekibinin yüzlerce GPS noktasına bakması yerine sistem şu sorulara cevap üretmelidir:
- Hangi şantiye bugün en fazla araç-saati bağladı?
- Hangi saatlerde kuyruk oluştu?
- Hangi projede şantiye kalış süresi son günlerde yükseldi?
- Aynı şantiyeye araçlar hangi zaman aralıklarıyla ulaştı?
- Bekleme sırasında motor açık mıydı?
Motor açık beklemelerin analizinde rölanti takibi ek bir veri katmanı sağlar.
EN UZUN BEKLEYEN ŞANTİYE, EN BÜYÜK PROBLEM OLMAYABİLİR
Bu nokta hazır beton filo yönetiminde önemli ama çoğu raporda gözden kaçan bir ayrımdır.
Şantiye B'de araçlar ortalama 48 dakika kalıyor olabilir. Fakat günde yalnızca 8 sefer yapılıyorsa toplam filo etkisi sınırlı kalabilir.
Şantiye C'de ortalama süre daha düşük olmasına rağmen günlük 90 sefer varsa toplam kapasite etkisi daha büyük olabilir.
| Şantiye | Ort. hedef üzeri süre | Günlük sefer | Bağlı araç-saat |
|---|---|---|---|
| A | 9 dk | 70 | 10,5 saat |
| B | 23 dk | 8 | 3,1 saat |
| C | 14 dk | 90 | 21 saat |
Bu nedenle yönetim ekranında yalnızca “en uzun bekleyen şantiyeler” değil, “en fazla kapasite bağlayan şantiyeler” de gösterilmelidir.
PATRON EKRANINDA 30 SANİYEDE NE GÖRÜLMELİ?
Filo yöneticisinin detay rapora ihtiyacı olabilir. Şirket sahibi ise gün sonunda beş temel göstergeyle operasyonu anlayabilmelidir.
Yukarıdaki sayılar yalnızca ekran mantığını göstermek için varsayımsal örnektir. Gerçek sistemde değerler firmanın kendi operasyon verisinden hesaplanmalıdır.
Daha detaylı karşılaştırmalar filo raporlama ve analiz katmanında araç, şantiye, gün ve vardiya bazında incelenebilir.
YAPAY ZEKÂ BURADA RAPOR YAZMAK YERİNE NE YAPMALI?
Hazır beton operasyonunda yapay zekânın değerini “haftalık raporunuzu özetledim” seviyesinde bırakmak bize göre yeterli değildir.
Daha değerli kullanım, verideki değişimi tespit edip operasyon ekibinin dikkatini doğru noktaya çekmektir.
Örnek BetonOps AI aksiyonu
“Şantiye C'deki son teslimatlarda kalış süresi şirketin normal seviyesinin üzerinde. Yoldaki üç mikserin tahmini varış zamanları birbirine çok yakın. Yeni araç çıkış zamanını yeniden değerlendirin.”
Böyle bir öneri yalnızca GPS konumuna dayanmaz. Şantiye geçmişi, araçların ETA'sı, sevkiyat yoğunluğu ve şirketin kendi operasyon kuralları birlikte değerlendirilmelidir.
BEKLEME, GÜNLÜK SEFER SAYISINI NASIL ETKİLER?

Şantiyede fazladan geçirilen süre yalnızca o teslimatı uzatmaz. Mikserin santrale dönüşünü ve bir sonraki sefere başlama zamanını da geciktirebilir.
Bu yüzden şantiye bekleme analizi, daha önce ele aldığımız beton mikseri sefer takibi verisinin doğal devamıdır.
Burada iki farklı soru vardır:
Sefer analizi:
Mikser bugün kaç işi tamamladı?
Bekleme analizi:
Daha fazla sefer yapmasını engelleyen zaman nerede oluştu?
Genel beton mikseri araç takip altyapısı ise bu verileri araç bazında aynı operasyon yapısına bağlar.
FİLONUZDA ŞANTİYE BEKLEME PROBLEMİ OLABİLİR Mİ?
Aşağıdaki maddelerden kaç tanesi size tanıdık geliyor?
Üç veya daha fazla madde işaretlediyseniz, yalnızca araç konumunu değil şantiye süreçlerini de ölçmek operasyonunuz için anlamlı olabilir.
BEKLEMEYİ AZALTMAK İÇİN NEREDEN BAŞLANMALI?
İlk aksiyon daha fazla mikseri daha hızlı göndermek değildir.
Önce birkaç haftalık operasyon verisinde şu sıralamayla ilerlemek daha sağlıklıdır:
- Şantiye giriş ve çıkış zamanlarını otomatik kaydedin.
- Şantiye bazında tipik kalış süresini belirleyin.
- Hedefin üzerinde kalan ziyaretleri ayırın.
- Rölanti, PTO ve varsa üstyapı verisini zaman çizelgesine ekleyin.
- En uzun beklemeyi değil, en fazla toplam kapasiteyi bağlayan projeyi bulun.
- Araçların şantiyeye geliş aralıklarını inceleyin.
- Santral çıkış zamanlarını şantiyenin gerçek kabul temposuna göre yeniden değerlendirin.
Şantiye araç takip sistemi tarafındaki bölge ve saha görünürlüğü bu analizin başka araç tipleri için de genişletilmesine yardımcı olabilir.
KISA SORULAR, NET CEVAPLAR
Beton mikseri şantiye bekleme süresi nasıl hesaplanır?
Şantiye geofence giriş ve çıkış zamanları arasındaki fark toplam saha süresini verir. Gerçek bekleme için aktif operasyon ve işletmenin normal kabul ettiği manevra/hazırlık süresi ayrıca değerlendirilmelidir.
Şantiye kalış süresinin tamamı bekleme midir?
Hayır. Toplam süre içerisinde manevra, hazırlık, boşaltma ve saha prosedürleri de bulunabilir.
PTO ile beton boşaltma süresi kesin olarak anlaşılır mı?
Her araçta değil. PTO üstyapı yardımcı gücünün aktif olduğunu gösterebilir; gerçek kazan hareketi veya boşaltmanın doğrulanması için araç ve üstyapıya göre ek veri gerekebilir.
Bekleme günlük sefer sayısını düşürür mü?
Şantiyede hedefin üzerinde kalan araç santrale daha geç döneceği için bir sonraki çevrime başlama zamanı gecikebilir. Etkinin büyüklüğü toplam bekleme, rota ve vardiya koşullarına bağlıdır.
Şantiye bekleme probleminde ilk bakılması gereken KPI nedir?
Tek bir KPI yeterli değildir. Şantiye kalış süresi, ziyaret sayısı, hedef üzeri süre ve toplam bağlı araç-saat birlikte değerlendirildiğinde operasyon etkisi daha anlamlı görünür.
Mikserleriniz gerçekten nerede zaman kaybediyor?
Mikser sayınızı, günlük ortalama sefer adedinizi ve çalıştığınız şantiye yapısını paylaşın. ARVETRAK ile santral çıkışı, şantiye varışı, bekleme, rölanti, PTO ve sefer çevrimlerinin hangi veri yapısıyla ölçülebileceğini birlikte değerlendirelim.
Filonuza uygun araç takip çözümünü birlikte netleştirelim
Kaç araçlık filonuz olduğunu, takip etmek istediğiniz verileri ve saha operasyonunuzu değerlendirelim; size uygun cihaz, yazılım ve fiyat planını netleştirelim.




Yorumlar (0)
Bu yazıya henüz yorum yapılmamış. İlk yorumu siz yazın!
